令和6年度滝瀬海岸展望公園整備工事の進捗状況について

【10/3更新】 進捗状況

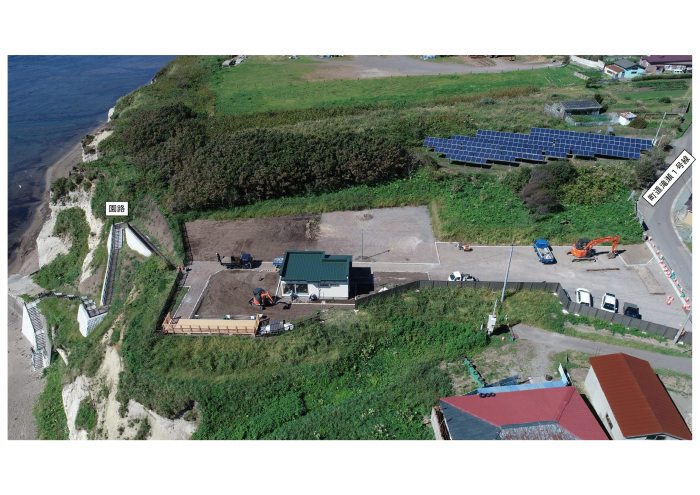

令和6年10月3日に完成しました!

↓↓↓詳しい情報はこちらのページをご確認ください↓↓↓

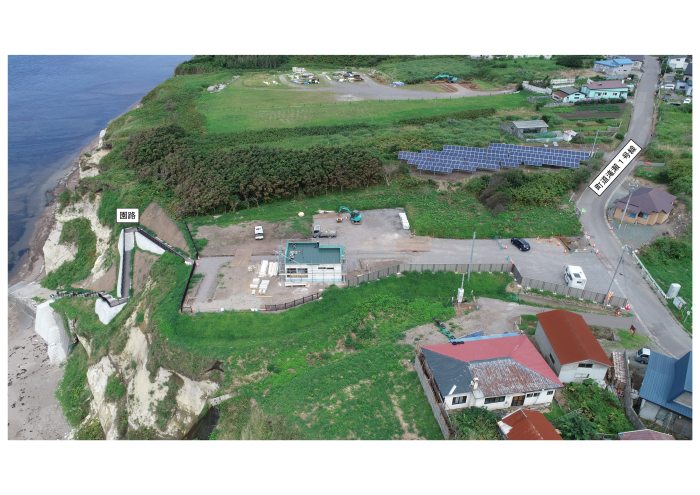

2024/10/3現在 完成
2024/10/3現在 完成

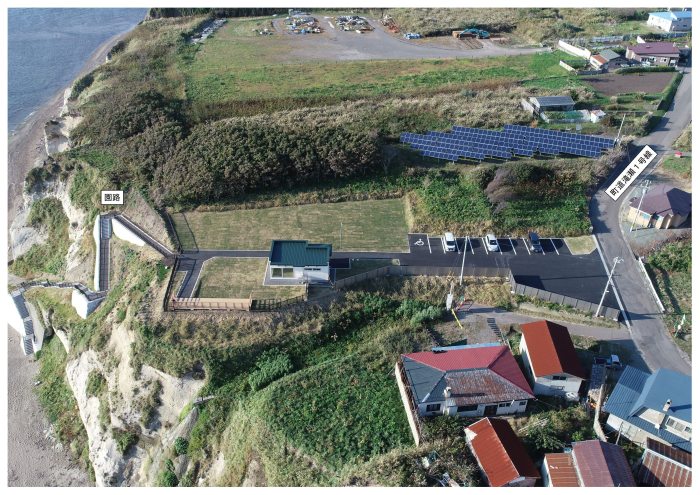

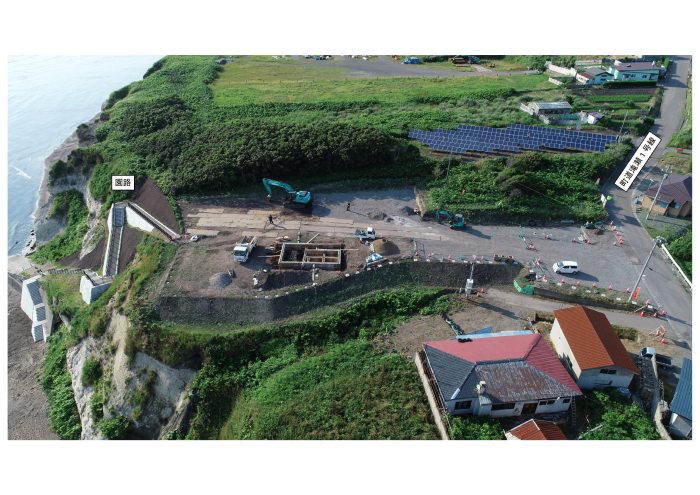

2024/9/26現在 舗装・張芝完了
2024/9/26現在 舗装・張芝完了

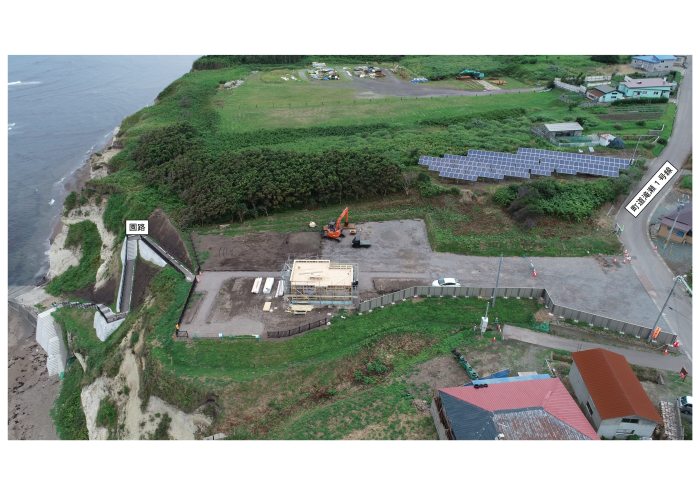

2024/9/12現在 デッキ完成、舗装・芝張準備
2024/9/12現在 デッキ完成、舗装・芝張準備
2024/8/26現在 デッキ基礎・通路縁石設置完了
2024/8/26現在 デッキ基礎・通路縁石設置完了

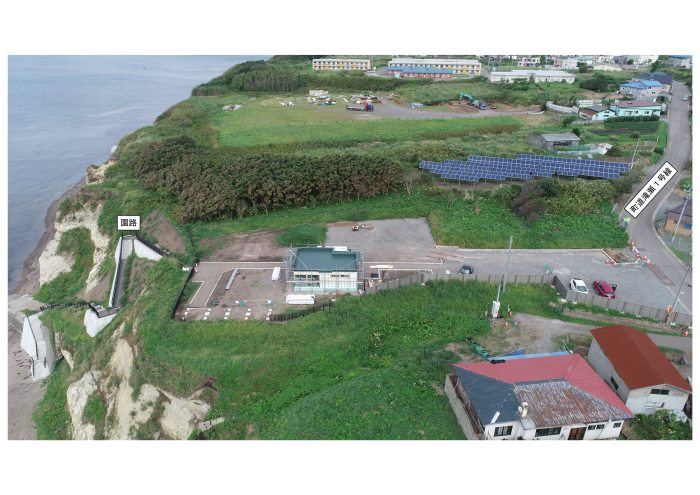

2024/8/8現在 休憩所 屋根・外壁
2024/8/8現在 休憩所 屋根・外壁
2024/7/25現在 休憩所 屋根下地組
2024/7/25現在 休憩所 屋根下地組

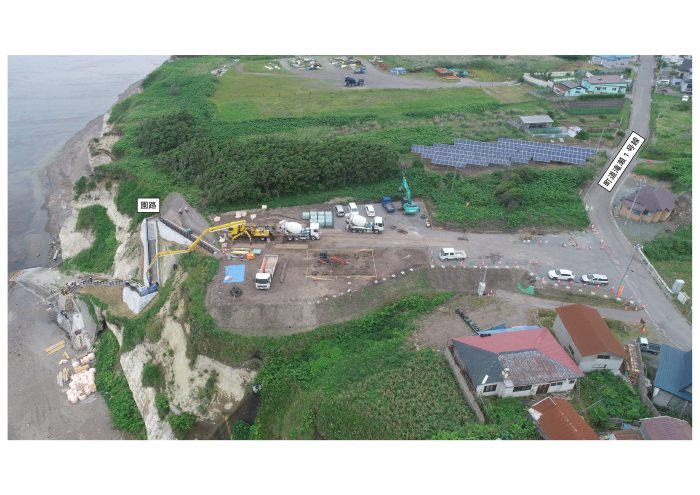

2024/7/12現在 休憩所基礎コン完了・目隠し柵設置
2024/7/12現在 休憩所基礎コン完了・目隠し柵設置
2024/6/28現在 休憩所基礎コン打設前 階段部手摺以外完成
2024/6/28現在 休憩所基礎コン打設前 階段部手摺以外完成

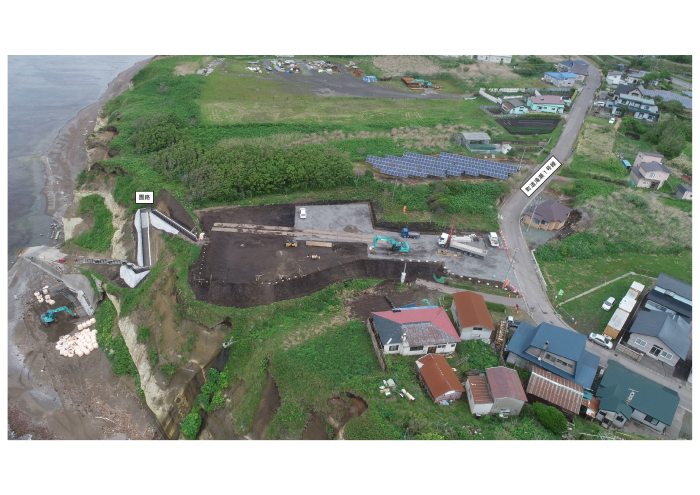

2024/6/14現在 階段生コンクリート打設作業中
2024/6/14現在 階段生コンクリート打設作業中
2024/5/30現在 建設予定地(着工前)
2024/5/30現在 建設予定地(着工前)
完成予定図
完成予定図
